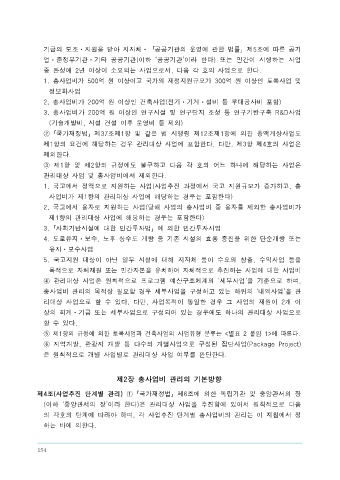

Page 154 - ebook
P. 154
기금의 보조ㆍ지원을 받아 지자체ㆍ「공공기관의 운영에 관한 법률」제5조에 따른 공기 1. 건설사업 및 연구기반구축 R&D사업 : 예비타당성조사, 타당성조사, 기본계획 수립,
업ㆍ준정부기관ㆍ기타 공공기관(이하 ‘공공기관’이라 한다) 또는 민간이 시행하는 사업 기본설계(건축 사업은 계획설계 및 중간설계에 해당한다), 실시설계, 발주 및 계약, 시공
중 완성에 2년 이상이 소요되는 사업으로서, 다음 각 호의 사업으로 한다. 2. 정보화사업: 예비타당성조사, 정보 시스템 마스터 플랜(Information System Master
1. 총사업비가 500억 원 이상이고 국가의 재정지원규모가 300억 원 이상인 토목사업 및 Plan, 이하 ‘ISMP’라고 한다), 분석, 설계, 발주 및 계약, 개발, 운영 및 유지관리
정보화사업 ② 중앙관서의 장이 관리대상 사업을 추진함에 있어서 따라야 하는 각 단계별 사업추진
2. 총사업비가 200억 원 이상인 건축사업(전기ㆍ기계ㆍ설비 등 부대공사비 포함) 내용, 방법, 절차 등은 국가재정법령, 국가를 당사자로 하는 계약에 관한 법령, 조달사
3. 총사업비가 200억 원 이상인 연구시설 및 연구단지 조성 등 연구기반구축 R&D사업 업에 관한 법령, 건설기술진흥법령, 과학기술기본법령, 전자정부법령 등 관계법령과 기
(기술개발비, 시설 건설 이후 운영비 등 제외) 획재정부장관이 정하는 당해 연도의 ‘예산안 편성 및 기금운용계획안 작성 세부지침’에
②「국가재정법」제37조제1항 및 같은 법 시행령 제12조제1항에 의한 총액계상사업도 의한다.
제1항의 요건에 해당하는 경우 관리대상 사업에 포함한다. 다만, 제3항 제4호의 사업은
제5조(공종별 관리) ① 중앙관서의 장은 사업비의 총 규모 뿐만 아니라 공종별 사업비가
제외한다.
독립되게 관리하여야 하며, 사업추진에 있어서 공종간에 사업비를 임의로 조정하여서는
③ 제1항 및 제2항의 규정에도 불구하고 다음 각 호의 어느 하나에 해당하는 사업은
아니 된다.
관리대상 사업 및 총사업비에서 제외한다.
② 제1항의 규정에 의한 공종별 관리 내역은 <별표 3> ‘부문별 표준내역서’에 구분ㆍ표기
1. 국고에서 정액으로 지원하는 사업(사업추진 과정에서 국고 지원규모가 증가하고, 총
된 바에 의한다.
사업비가 제1항의 관리대상 사업에 해당하는 경우는 포함한다)
③ 사업계획 수립 및 설계과정에서는 <별표 3>의 ‘부문별 표준내역서’를 기준으로 총사
2. 국고에서 융자로 지원하는 사업(당해 사업의 총사업비 중 융자를 제외한 총사업비가
업비 규모를 산정하되, 사업추진상 반드시 필요한 공정ㆍ내역 등을 과소계상하거나 누
제1항의 관리대상 사업에 해당하는 경우는 포함한다)
락하여서는 아니 된다.
3.「사회기반시설에 대한 민간투자법」에 의한 민간투자사업
제6조(사업기간의 관리) ① 사업기간은 당해 사업의 추진을 위하여 예산(제107조제2항제
4. 도로유지ㆍ보수, 노후 상수도 개량 등 기존 시설의 효용 증진을 위한 단순개량 또는
1호 단서 및 제4항에 따른 국가외의 자의 예산을 포함한다)이 최초로 반영되어 타당성
유지ㆍ보수사업
조사, 기본계획 수립, 기본ㆍ실시설계 등 사업이 착수되는 연도부터 총사업비 협의시
5. 국고지원 대상이 아닌 일부 시설에 대해 지자체 등이 수요의 창출, 수익사업 등을
또는 예산 반영시 기획재정부장관과 협의하여 정한 완공 예정연도로 한다.
목적으로 자체재원 또는 민간자본을 유치하여 자체적으로 추진하는 사업에 대한 사업비
② 중앙관서의 장은 제1항의 사업기간을 설정함에 있어서는 국토교통부「공공 건설공사
④ 관리대상 사업은 원칙적으로 프로그램 예산구조체계의 ‘세부사업’을 기준으로 하며,
의 공사기간 산정기준」등을 참고하여 사업완료에 실제 소요되는 기간을 설정하여야 한다.
총사업비 관리의 목적상 필요할 경우 세부사업을 구성하고 있는 하위의 ‘내역사업’을 관
다만, 정보화사업의 경우에는 구축 완료 후 5년간의 운영기간을 포함한다.
리대상 사업으로 할 수 있다. 다만, 사업목적이 동일한 경우 그 사업의 재원이 2개 이
③ 중앙관서의 장은 제13조제2항, 제14조제4항, 제18조제1항, 제23조, 제27조제1항과
상의 회계ㆍ기금 또는 세부사업으로 구성되어 있는 경우에도 하나의 관리대상 사업으로
관련하여 사업규모 또는 총사업비가 변경되는 경우 그에 따른 사업기간의 변경 여부에
할 수 있다.
대하여도 검토하여야 하며, 검토결과 사업기간의 변경이 필요할 경우 그 내용을 당해
⑤ 제1항의 규정에 의한 토목사업과 건축사업의 사업유형 분류는 <별표 2 붙임 1>에 따른다.
사업규모 또는 총사업비의 변경 협의대상에 포함하여야 한다.
⑥ 지역개발, 관광지 개발 등 다수의 개별사업으로 구성된 집단사업(Package Project)
④ 중앙관서의 장은 사업규모 또는 총사업비가 변경되어 사업기간을 조정하고자 하거나
은 원칙적으로 개별 사업별로 관리대상 사업 여부를 판단한다.
사업규모 또는 총사업비의 변경 없이 제1항에 의한 사업기간을 변경하고자 하는 경우에
도 기획재정부장관과 협의하여야 한다.
제2장 총사업비 관리의 기본방향 ⑤ 중앙관서의 장은 공사계약서에 예산 여건 등에 따라 제1항의 사업기간이 조정될 수
제4조(사업추진 단계별 관리) ①「국가재정법」제6조에 의한 독립기관 및 중앙관서의 장 있다는 내용이 포함되도록 하여야 한다.
(이하 ‘중앙관서의 장’이라 한다)은 관리대상 사업을 추진함에 있어서 원칙적으로 다음 제7조(계속비 사업에 대한 총사업비 관리) 중앙관서의 장은 관리대상 사업 중「국가재정
의 각호의 단계에 따라야 하며, 각 사업추진 단계별 총사업비의 관리는 이 지침에서 정 법」제23조의 규정에 의한 계속비 사업에 대하여는 불가피한 경우를 제외하고 총사업
하는 바에 의한다. 비의 변경을 수반하는 사업계획의 변경이나 사업기간의 연장 등을 하여서는 아니 된다.
154
